Un réseau d'énergie innovant pour le quartier de la Saulaie

11.07.25   •  Projet

Un réseau d'énergie innovant pour le quartier de la Saulaie

Dans le cadre du projet d’aménagement urbain de la Saulaie, la Métropole créé un projet innovant de réseau de chaud et de froid à l’aide d’une boucle tempérée qui fonctionnera à 100% à partir de l’énergie véhiculée par les eaux usées.

La valorisation des eaux usées

Chaque jour, d’importantes quantités d’eau chaude quittent nos habitations, que ce soit via les douches, les machines à laver ou les lave-vaisselle. Cette eau, encore tiède, part dans les canalisations… et c’est précisément cette chaleur que la Métropole de Lyon a choisi de récupérer pour alimenter une partie du futur quartier de La Saulaie.

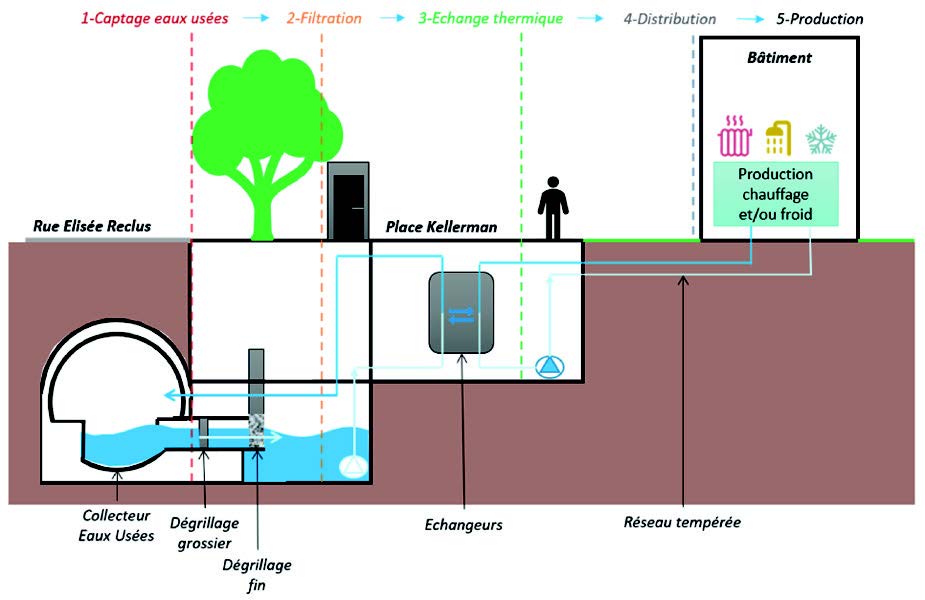

Ce système s’appuie sur un procédé appelé cloacothermie : la chaleur des eaux usées est récupérée sous la place Kellermann, puis redistribuée à travers un réseau d’eau à basse température. Cette boucle énergétique alimentera en chauffage, eau chaude et rafraîchissement les bâtiments du quartier, grâce à des équipements spécifiques installés dans chaque immeuble.

En résumé : l’énergie que l’on utilisait autrefois une seule fois est ici recyclée et réutilisée localement.

Un réseau performant, écologique et économe

Le réseau d’énergie de La Saulaie présente plusieurs avantages : * Il fonctionne à 100 % avec des énergies renouvelables ou de récupération.

  • Il ne dépend d’aucune énergie fossile, ce qui contribue à la réduction des émissions de gaz à effet de serre.

  • Il permet de réutiliser plus de 2 millions de m³ d’eaux usées par an, soit l’équivalent de la consommation d’une ville de taille moyenne.

  • Il pourra chauffer et rafraîchir les logements de 2 000 habitants ainsi que les bureaux de 3 500 salariés.

Les travaux en cours place Kellermann

Pour construire la centrale de production enterrée pour le captage des eaux usées et l’échange thermique avec le réseau qui se trouvera sous la place Kellermann, des travaux sont en cours.

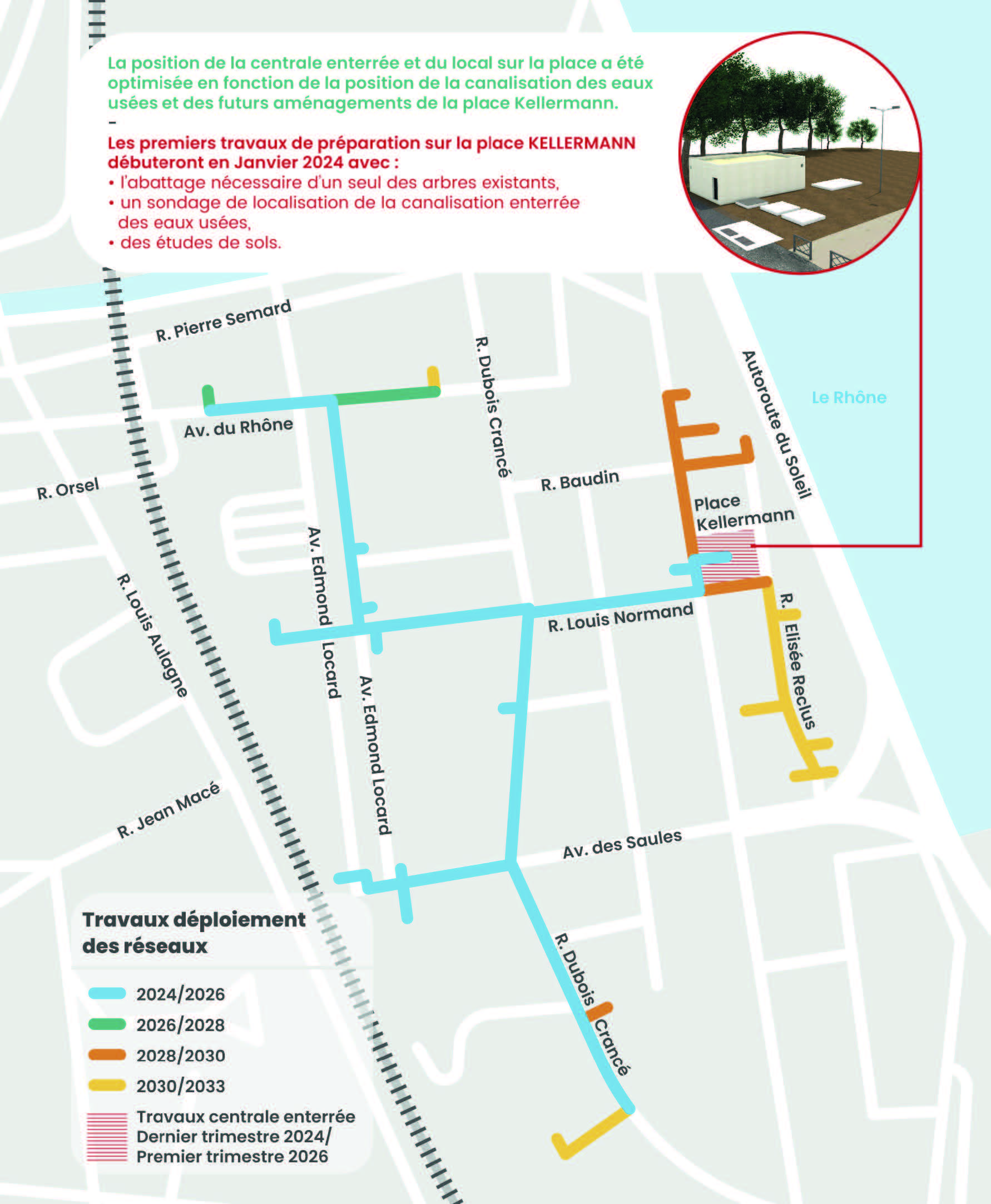

  • Janvier 2025 : installation du chantier et réalisation des premiers raccordements (électricité, eau potable, eaux usées)

  • De janvier à avril : travaux de terrassement et mise en place des fondations

  • De mai à novembre : construction de la structure principale de la centrale

  • De novembre à avril 2026 : installation des équipements techniques à l’intérieur de la centrale

Suivrons, ensuite, de juin à décembre, les travaux d’aménagement de la place Kellermann, sous la maitrise d’ouvrage de la SEM SERL.
